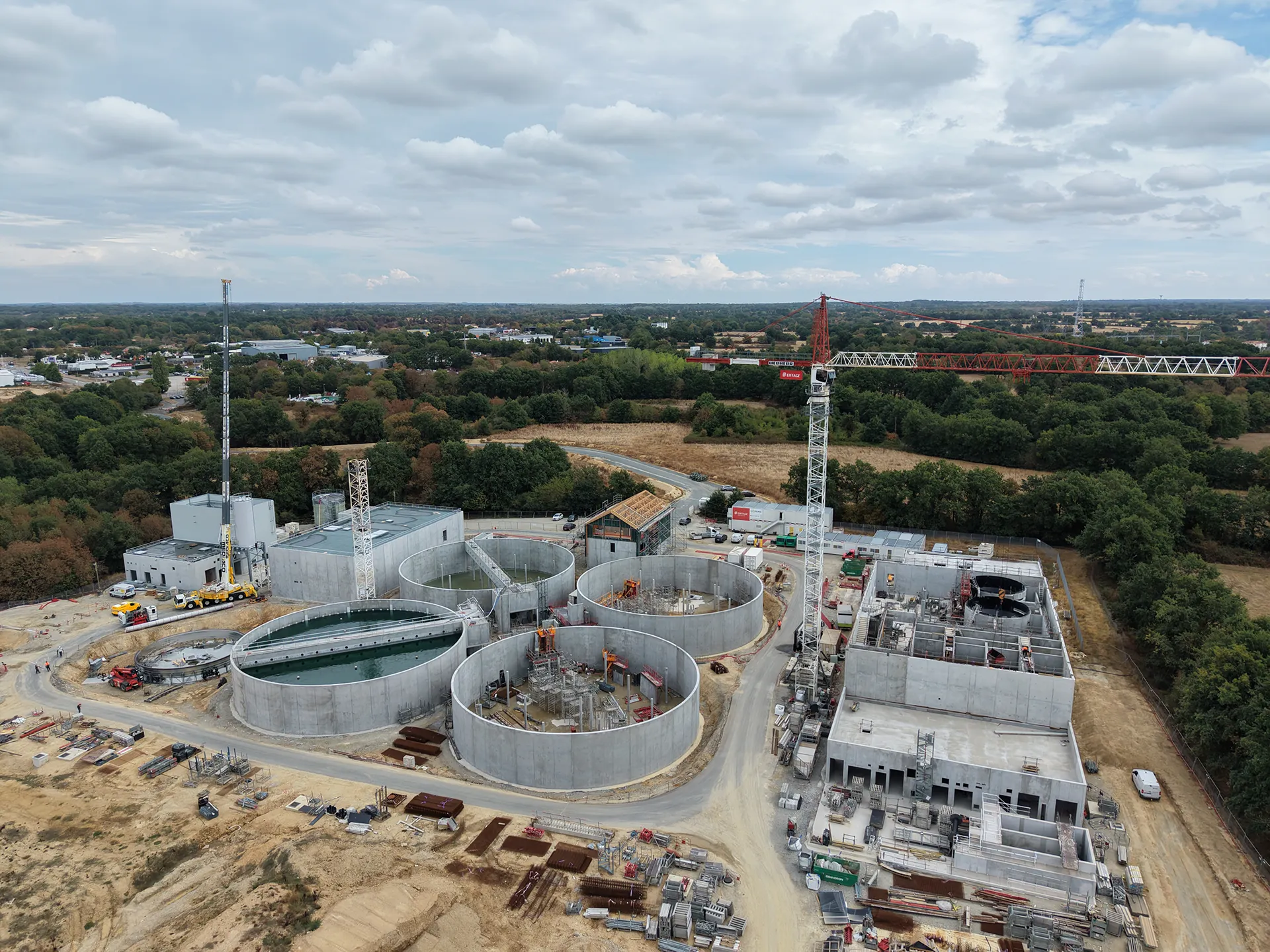

Au cours de l’été, le chantier de la future station d’épuration SÉLÉNA a poursuivi sa progression avec l’achèvement de plusieurs ouvrages structurants et l’avancée de nouvelles phases techniques. Sur le site principal, les bassins Cyclor® atteignent une étape majeure de leur construction tandis que le bâtiment d’exploitation et l’unité de valorisation énergétique prennent progressivement leur forme définitive. Sur la zone du bassin de stockage-restitution (BSR), les travaux se poursuivent avec l’émergence de nouveaux ouvrages techniques.
Sur le chantier principal, les ouvrages de traitement se finalisent progressivement
Les ouvrages dédiés au traitement des eaux usées poursuivent leur progression.
Les élévations des quatre bassins Cyclor® sont désormais achevées, marquant une étape importante dans la construction de la future filière de traitement biologique. Après les essais en eau réalisés sur deux des quatre ouvrages au cours de l’été, les équipes ont engagé la réalisation des canaux d’eaux traitées sur les troisième et quatrième bassins Cyclor®, permettant de poursuivre l’organisation des flux au sein de la future station.
Au sein du bâtiment Eau, plusieurs étapes structurantes ont également été franchies. Les travaux d’étaiement du dernier plancher béton (sol du deuxième étage du bâtiment) sont en cours, avant le coulage de la cage d’escalier et l’installation de la charpente métallique débutant fin septembre. Les canaux SEDIPAC sont désormais terminés et les équipes réalisent les renformis (création de surépaisseurs sur des parois béton) qui permettront d’éviter la stagnation des boues dans ces ouvrages de décantation primaire. Les bâches destinées à la réception des matières de vidange reçoivent également leurs revêtements de résine assurant leur étanchéité.
Enfin, les premiers travaux d’aménagement technique se poursuivent avec la mise en place de l’isolant acoustique dans le local suppresseur.
Le bâtiment d’exploitation et l’unité de valorisation énergétique (UVE) prennent forme
Le bâtiment d’exploitation, situé à l’entrée du site, poursuit son avancée avec la finalisation de sa charpente bois. Les travaux de couverture, de bardage et la pose des menuiseries extérieures ont démarré, révélant progressivement l’architecture définitive de ce bâtiment qui accueillera à terme les espaces d’exploitation et d’accueil lors des visites pédagogiques de la future station.
Sur le secteur dédié à la valorisation énergétique, le chantier franchit également plusieurs étapes majeures.
À l’unité de valorisation énergétique (UVE), le four a été livré et installé à la fin du mois de juillet. Le silo de stockage des boues déshydratées est désormais en place tandis que les futurs
équipements dédiés au traitement du biogaz issu du digesteur se préparent. Les fondations de la dalle qui accueillera notamment le gazomètre, la torchère et les équipements d’épuration du biogaz sont en cours de réalisation. Les réseaux permettant d’acheminer le gaz produit sur le site vers le poste d’injection dans le réseau public de distribution de gaz ont également été mis en œuvre.
Le procédé Cleargreen, destiné au traitement des retours azotés issus de la digestion des boues, a quant à lui fait l’objet d’essais en eau au cours de l’été.
Une nouvelle étape importante a également été franchie avec le démarrage du montage du futur digesteur, qui permettra de produire du biogaz à partir des boues issues du traitement des eaux usées.
Le bâtiment Boues entre dans sa phase d’aménagement
Du côté du bâtiment Boues, les travaux se concentrent désormais sur les aménagements intérieurs et l’installation progressive des équipements.
Les premières finitions ont été engagées avec la réalisation des revêtements de sol et des travaux de peinture. En parallèle, la livraison et la pose des équipements se poursuivent avec l’installation progressive des différents matériels de traitement.
À proximité du point de rejet des eaux traitées, le bâtiment de la micro-turbine est désormais finalisé. Cet ouvrage permettra de récupérer une partie de l’énergie hydraulique des eaux traitées avant leur rejet dans l’Yon.
Sur la zone BSR, les ouvrages techniques émergent
Sur le site de l’actuelle station d’épuration, les travaux progressent également sur le bassin de stockage-restitution (BSR).
Les revêtements en PEHD sont désormais achevés sur le bassin tampon, le poste de relèvement et la zone de dégrillage. Cette étape permet le démarrage de l’élévation du futur bâtiment technique, qui regroupera notamment les équipements de prétraitement, les espaces de stockage des réactifs, les bennes d’évacuation, les équipements de désodorisation ainsi que le groupe électrogène.
Au cours du mois d’août, les équipes ont également achevé la pose des deux canalisations de transfert reliant le BSR à la future station SÉLÉNA.
Les prochaines étapes du chantier
Dans les prochaines semaines, les travaux se poursuivront avec :
· la livraison et l’installation de nouveaux équipements sur l’UVE, notamment les silos dédiés au traitement des fumées et les échangeurs du four ;
· le démarrage du montage des tuyauteries du bâtiment Boues ;
· la livraison et l’installation des premiers équipements du rez-de-chaussée du bâtiment Eau ;
· la mise en place des herses des ouvrages SEDIPAC ;
· la poursuite du montage des équipements de traitement sur l’ensemble de la station.
Le chantier de la future station SÉLÉNA poursuit ainsi sa transformation, avec des ouvrages désormais bien identifiés et des équipements qui prennent progressivement place au sein des différentes unités de traitement. Une nouvelle étape dans la réalisation de cet équipement structurant au service du territoire.
Vous pouvez suivre l’évolution des travaux sur ce site, dans la rubrique « La vie du chantier »
.
